Актуальная ситуация в топливно-энергетическом комплексе Дальнего Востока
На фоне проблем в угольной отрасли на Дальнем Востоке сохраняются планы по развитию ряда проектов и увеличению добычи в перспективе. В то же время логистические и внешнеторговые ограничения все же влияют на возможности экспорта. Планируется увеличение поставок углеводородов с Дальнего Востока в КНР, но не все предполагаемые объемы пока согласованы, т.к. стороны не могут преодолеть ряд противоречий.
Ситуация в угольной отрасли на сегодняшний день осложняется падением мировых цен, из-за чего в четвертом квартале 2023 г. убытки российской угольной промышленности составили 13 млрд рублей. Для угольной отрасли угрозу также несет планируемое Минфином с 2025 г. увеличение НДПИ для угля[1]. Для энергетических и коксующихся углей предлагается установить дополнительную надбавку к ставке НДПИ в размере 10% от превышения цен в морских портах Дальнего Востока[2]. Пороговая цена для энергетического угля установлена в 100 долларов, для коксующегося – 140 долларов за тонну. Коэффициент для расчета налоговой ставки будет учитывать среднюю за налоговый период мировую цену на уголь и средний курс доллара к рублю.
При этом в ближайшее время с учетом рыночной конъюнктуры роста цен на уголь в дальневосточных портах не ожидается. В отрасли опасаются, что увеличение налоговой нагрузки приведет к продолжающемуся сокращению добычи, а также экспортных поставок и инвестиций в производство.
В целях поддержки отрасли Минэнерго во главе с бывшим кемеровским губернатором С.Цивилевым, бывшим руководителем угольной компании «Колмар», предлагает продолжать переговоры с Китаем по обнулению импортных пошлин на российский уголь. Напомним, что Китай еще в 2014 г. ввел импортные пошлины на антрацит, коксующийся и энергетический уголь в размере 3-6%[3]. Нулевой тариф на импорт угля действовал с 1 мая 2022 г. и в последний раз продлевался в марте 2023 г. до 31 декабря 2023 г. При этом для российского угля Китай является основным рынком экспорта.
В Минэнерго оценили, что по итогам 2023 г. из-за падения цен на уголь прибыль до налогообложения предприятий снизилась в 2,1 раза, до 356,7 млрд рублей, а налоговые поступления сократились на 34%, до 220 млрд рублей. При этом Минэнерго также предлагает ввести мораторий на увеличение НДПИ в период санкций против угольных компаний.
Кроме того, в правительстве РФ весной было принято решение о временной отмене экспортных пошлин на уголь с 1 мая до 31 августа текущего года. Курсовая экспортная пошлина составляла от 4% до 7%[4] в зависимости от курса рубля, а при курсе менее 80 рублей за доллар должна быть нулевой. Она была введена с 1 октября 2023 г., отменена 1 января 2024 г. и вновь введена с 1 марта 2024 г. С 2025 г. в рамках налоговой реформы предполагается полная отмена всех курсовых экспортных пошлин.
Перевозки угля на экспорт по железной дороге пока не сократились. По итогам января-марта 2024 г. через дальневосточные пограничные переходы на Дальневосточной железной дороге (ДВЖД) объем перевозки угля составил 2 715 тыс. тонн. Через пограничный переход «Гродеково – Суйфэньхэ» в Приморском крае направлено на экспорт 894 тыс. тонн угля, что в 1,9 раза больше, чем за аналогичный период 2023 г. Экспорт угля через пограничный переход «Камышовая – Хуньчунь» в Амурской области достиг 957 тыс. тонн, увеличившись почти в 1,7 раза. Через мостовой железнодорожный пограничный переход «Нижнеленинское – Тунцзян» в Еврейской АО в первом квартале года перевезено 862 тыс. тонн угля, что в 2,5 раза больше, чем за аналогичный период 2023 г.
Наибольший объем отгрузки угля на станциях ДВЖД обеспечили Эльгинское месторождение в Якутии (4,4 млн тонн), Ургальское месторождение в Хабаровском крае (1,6 млн тонн), а также Сыллахское (Якутия) и Огоджинское месторождения (Амурская область), с которых в совокупности погружено более 754 тыс. тонн.
На этом фоне некоторые предприятия намереваются временно сократить добычу. Так, угледобывающая компания «Колмар» с 12 марта приостановила работу двух обогатительных фабрик в Якутии и снизила загрузку третьей фабрики до 50% в связи с переизбытком угля на складах (около 1 млн тонн угля) из-за загруженности железной дороги в направлении Ванинско-Совгаванского узла, где расположен собственный порт «Колмара» АО «ВаниноТрансУголь». В апреле компания рассчитывала вывезти 573 тыс. тонн твердого топлива, но ОАО «РЖД» согласовало отгрузку только 428 тыс. тонн.
Тем не менее в 2024 г. «Колмар» рассчитывает добыть на ГОКе «Денисовский» 5,4 млн тонн (результат за 2023 г. – 4,3 млн тонн), а на ГОКе «Инаглинский» - 8,1 млн тонн (результат за 2023 г. – 7,3 млн тонн).
При этом в первом квартале 2024 г. угледобывающие предприятия Якутии все же увеличили объем добычи на 33% по сравнению с первым кварталом 2023 г., до 11,4 млн тонн. Затем в январе-апреле показатель роста составил 29%, до 15 млн тонн. В том числе за четыре месяца объем отгрузки угля на экспорт из Якутии составил 8,7 млн тонн, что на 5% больше показателя аналогичного периода прошлого года. Рост, в частности, обеспечивает добыча на Эльгинском месторождении угля («Эльгауголь»), где в 2023 г. было произведено 26 млн тонн угля (рост на 30% относительно 2022 г.).
Сокращение добычи угля тем временем уже наблюдается в Чукотском АО, где ранее фиксировался рост. По итогам января-апреля 2024 г. компания «Берингпромуголь» (австралийская Tigers Realm Coal Ltd) добыла на месторождении Фандюшкинское поле Беринговского каменноугольного бассейна (Анадырский район) 429,5 тыс. тонн каменного угля, на 5% сократив показатель относительно аналогичного периода 2023 г. Австралийская компания уходит из России и намерена продать угольный актив за 49 млн долларов российской компании «АПМ-Инвест» М.Бузука[5].
Tigers Realm Coal Ltd, помимо «Берингпромугля», принадлежат ведущая геологоразведочные работы «Северо-Тихоокеанская угольная компания», «Порт Угольный» (оператор Беринговского порта) и сервисная компания «Берингпромсервис». Управлением предприятиями занимается ООО «Берингугольинвест». По итогам прошлого года объем добычи компании «Берингпромуголь» составил 1,6 млн тонн угля, увеличившись на 31% относительно 2022 г. В конце 2023 г. было получено положительное заключение Главгосэкспертизы на строительство обогатительной фабрики «Беринговская». Еще в первом квартале текущего года проект ООО «Берингпромуголь» демонстрировал положительную динамику – было добыто 348,3 тыс. тонн каменного угля, что на 4% больше, чем за аналогичный период 2023 г. Однако с апреля тренд изменился на негативный.
В регионе снижается производство и бурого угля. ОАО «Шахта Угольная» в январе-апреле обеспечило 16,6 тыс. тонн бурого угля на Анадырском месторождении, что в 2,3 раза меньше, чем за аналогичный период 2023 г. Бурый уголь компания поставляет предприятиям АО «Чукотэнерго» (Анадырской ТЭЦ и Эгвекинотской ГРЭС).
Тем не менее сохраняются планы инвесторов по развитию логистической инфраструктуры для угольных проектов. ООО «АнтрацитИнвестПроект» в рамках ТОР «Амурская» рассчитывает создать логистический кластер в Тындинском муниципальном округе Амурской области для обеспечения перевозки угля с Сыллахского угольного месторождения в Якутии (Нерюнгринский район) в Амурскую область – на железнодорожную станцию Талума-Угольная Байкало-Амурской магистрали (станция в 72 км от Сыллахского разреза). Объем инвестиций в проект оценивается в более чем 300 млн рублей. Кластер объединит Сыллахский угольный разрез, обогатительную фабрику, железнодорожную станцию Талума-Угольная, расположенные в Амурской области ЛЭП, подстанцию и технологическую дорогу.
На сегодняшний день введена в эксплуатацию автодорога от станции Талума-Угольная до Сыллахского угольного разреза протяженностью 72 км, возведено три мостовых перехода, введены в эксплуатацию объекты первой очереди станции Талума-Угольная. Ввод в эксплуатацию второй и третьей очередей станции намечен на вторую половину 2024 г. Реализовать проект полностью предполагается в 2024-30 гг.
«АнтрацитИнвестПроект» продолжает горно-капитальные работы на Сыллахском разрезе (ТОР «Южная Якутия»), где уже построены объекты бытовой инфраструктуры и склады ГСМ, закуплена и доставлена основная производственная техника. Идет строительство очистных и природоохранных сооружений, систем пожарной безопасности, ведется разработка проектной документации обогатительной фабрики и энергетической инфраструктуры.
Мощность первой очереди угольного разреза должна составить 1 млн тонн угля в год. К 2025 г. на участке планируется добывать 6,5 млн тонн твердого топлива, а также к этому времени должна быть возведена обогатительная фабрика производительностью 5 млн тонн товарного угля в год. Разрабатывать месторождение планируется до 2046 г. Балансовые запасы месторождения оцениваются в 140,877 млн тонн угля.
Холдинг En+ Group намерен инвестировать 50 млрд рублей в разработку Зашуланского месторождения угля в Забайкальском крае (Красночикойский район). Объем добычи должен составит 5 млн тонн в год (к 2027 г.). Эксплуатантом месторождения выступает компания «Разрезуголь» - СП En+ Group и китайской CHN Energy. «Разрезуголь» ведет строительно-монтажные работы по объектам первой очереди. Также началось проектирование электроподстанции и линий электропередачи 110 кВ протяженностью 93 км для энергоснабжения месторождения.
Кроме того, Росприроднадзор весной одобрил проект реконструкции горно-обогатительного комбината «Чегдомын» в Хабаровском крае АО «Ургалуголь» (входит в «СУЭК»), предполагающий строительство отделения флотации. «Ургалуголь» осваивает Ургальское месторождение в пределах Буреинского угольного бассейна (разрезы «Буреинский» и «Правобережный», шахта «Северная»). На трех данных активах добывается свыше 700 тыс. тонн угля в месяц. В апреле также прошли общественные слушания по проекту «Строительство шахты «Северная» в границах участков недр «Северо-Западный Ургал» и «Поле шахты «Ургальская». На этих участках планируется добывать до 4 млн тонн угля в год.
В 2023 г. «Ургалуголь» произвел порядка 10 млн тонн. В том числе предприятие отгрузило потребителям на внутренний рынок и в рамках экспортных контрактов 7 млн тонн, что стало рекордным показателем. К 2030 г. «Ургалуголь» планирует увеличить объемы производства до 15 млн тонн угля в год. Ожидается, что в 2025 г. объем добычи на разрезе «Правобережный» достигнет 6 млн тонн в год, а мощность обогатительной фабрики «Чегдомын» составит 9 млн тонн угля в год. За январь-апрель текущего года «Ургалуголь» отгрузил на экспорт более 1,5 млн тонн угля, что на 2% больше, чем за аналогичный период 2023 г.
Что касается экспортных поставок углеводородов, то в апреле 2024 г. наблюдался рост экспорта нефти премиального сорта ВСТО из порта Козьмино в Находке (доставляется по нефтепроводу «Восточная Сибирь – Тихий океан»), на 5% относительно апреля прошлого года, до рекордных 960 тыс. баррелей в сутки. Предыдущий рекорд морских поставок нефти из Козьмино был поставлен в феврале текущего года, тогда отгрузки превысили 914 тыс. баррелей в сутки[6].
Котировки ВСТО традиционно превышают потолок цен на российскую нефть, установленный на уровне 60 долларов за баррель. В том числе в апреле покупку сырья возобновила Индия (после двухмесячного перерыва). В апреле-мае Индия приобретала 70 тыс. баррелей в сутки. В частности, в мае две танкерные партии нефти (по 100 тыс. тонн каждая) были приобретены Indian Oil Corporation (IOC), еще одна партия – индийской Reliance. Наиболее крупным покупателем нефти ВСТО остается Китай – он в среднем в текущем году импортировал 835 тыс. баррелей в сутки, что на 10% больше, чем в течение 2023 г.
Объем поставок газа в Китай по газопроводу «Сила Сибири» с 1 января по 12 мая текущего года превысил показатель аналогичного периода прошлого года на 37,4%. В апреле рост поставок по сравнению с апрелем прошлого года составил 57,1%.
Все еще под вопросом остается заключение контракта с КНР по поставкам газа по планируемому газопроводу «Сила Сибири-2» (через Монголию, протяженность – 6,7 тыс. км). По предварительным данным, основным противоречием сторон является цена на газ. Китайская сторона настаивает на возможности приобретения газа по цене, аналогичной его стоимости на внутреннем российском рынке.
Помимо низкой цены, российскую сторону не устраивает намерение Китая взять обязательство покупать только небольшую часть запланированной годовой мощности трубопровода (составляющей 50 млрд куб. м газа). Потребность КНР в импорте газа к 2030 г. оценивается в 250 млрд куб. м (в 2023 г. – около 170 млрд куб. м), но Китай предпочитает диверсифицировать поставки. В частности, наиболее крупным поставщиком трубопроводного природного газа в КНР является Туркменистан (в первом квартале текущего года поставил газ на 2,4 млрд долларов)[7]. Россия находится на втором месте (в первом квартале поставлен газ на 2 млрд долларов)[8], далее следует Мьянма (358 млн долларов)[9].
Помимо трубопроводного газа Китай также закупает СПГ – его наиболее крупным поставщиком выступает Австралия (в 2023 г. поставлено 24,2 млн тонн). Далее следуют Катар (в 2023 г. поставлено 16,7 млн тонн), Россия (в 2023 г. было поставлено 8 млн тонн), Малайзия и Индонезия (в совокупности из двух стран в 2023 г. поставлено 11,8 млн тонн). В январе-апреле текущего года Россия поставила в Китай 2,415 млн тонн СПГ на 1,455 млрд долларов США.
Что касается проекта строительства нефтепровода параллельно «Силе Сибири-2» (мощностью до 30 млн тонн), то вице-премьер А.Новак на полях Петербургского международного экономического форума охарактеризовал проект как перспективный, но сырой, находящийся только в стадии разработки.
Тем временем в апреле «Газпром» принял решение о строительстве газопровода «Белогорск – Хабаровск» протяженностью свыше 800 км, соединяющего магистральные газопроводы «Сила Сибири» и «Сахалин – Хабаровск – Владивосток» (СХВ) в рамках проекта Система магистральных газопроводов «Восточная система газоснабжения» (она должна пройти через восемь районов Амурской области по левому берегу реки Зея). Общая длина трасс в рамках проекта превысит 5 тыс. км. С помощью него предполагается объединить восточные газотранспортные мощности с газовой инфраструктурой западной части РФ.

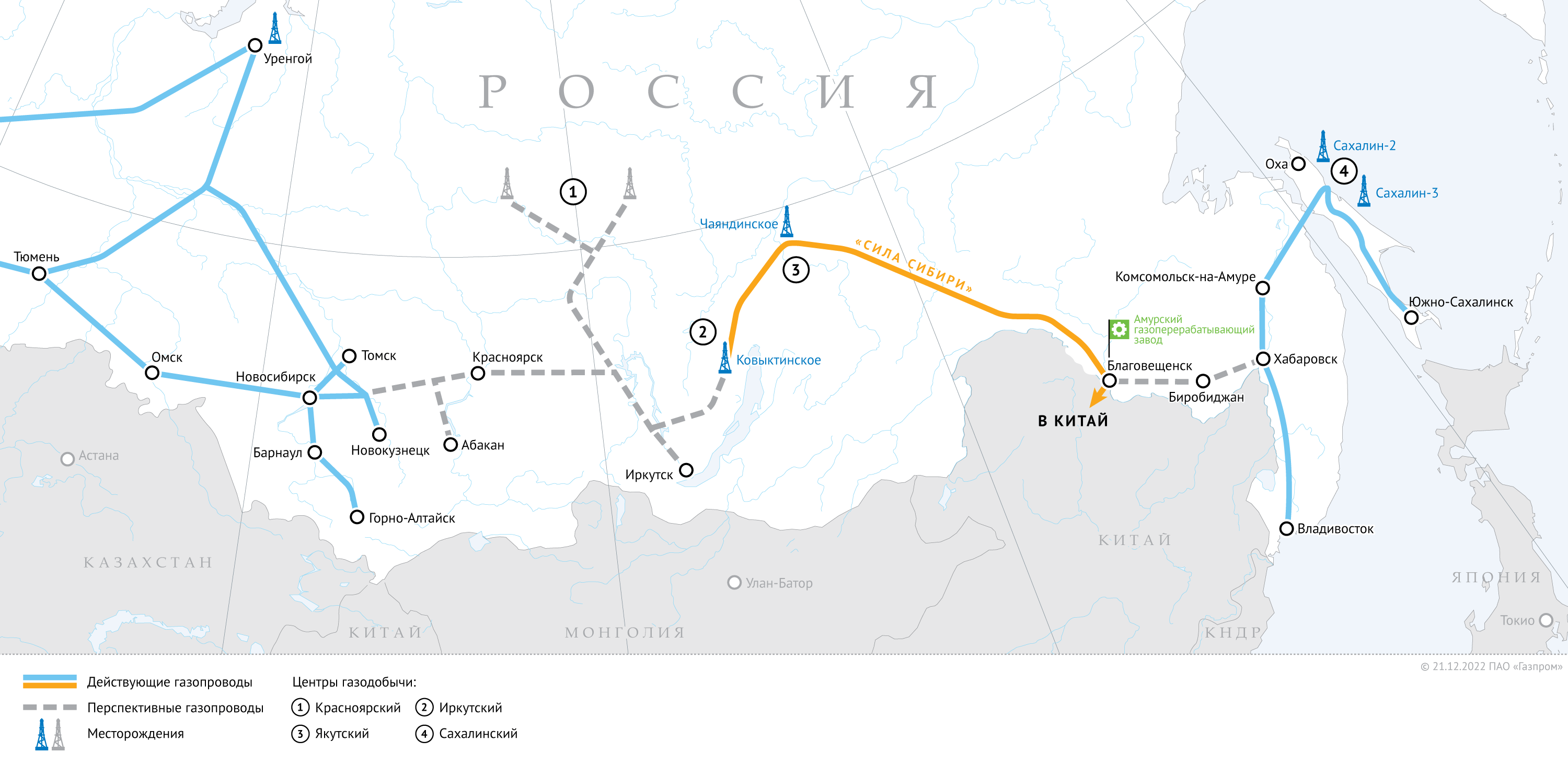

Трасса газопровода «Белогорск – Хабаровск» пройдет от Амурского ГПЗ до врезки в СХВ в районе Хабаровска. Строительные работы предполагается завершить в 2029 г. С учетом стоимости прокладки километра газопровода «Сила Сибири» в 366 млн рублей, стоимость газопровода «Белогорск – Хабаровск» может составить 293 млрд рублей. Генеральным подрядчиком выступает компания АО «Газстройпром» (49% - у «Газпрома», 25% - у Газпромбанка).
Газопровод в том числе необходим по причине дефицита газа в рамках Сахалинского кластера, не позволяющего реализовать проект по строительству третьей очереди завода СПГ в рамках проекта «Сахалин-2». Уже заключен контракт с КНР на поставку 10 млрд куб. газа в год с Дальнего Востока по СХВ, но ресурсной базой для обеспечения данного контракта изначально предполагалось Южно-Киринское месторождение на сахалинском шельфе, находящееся под санкциями США с 2016 г. Соединение газопроводов может служить резервным вариантом обеспечения законтрактованных экспортных поставок в Китай.
Между тем в рамках проекта «Сахалин-2» (Пильтун-Астохское и Лунское месторождения на шельфе, оператор – ООО «Сахалинская энергия») отмечается рост производства сжиженного природного газа (СПГ), взаимосвязанный с поставками в Китай. По итогам апреля рост составил 7% по отношению к марту 2024 г., до 886 тыс. тонн. В Китай с проекта «Сахалин-2» в апреле отправлено 440 тыс. тонн СПГ, что в 3,4 раза больше, чем в марте. Объемы поставок в Японию с недавних пор уступают китайским, они снизились в апреле на 44% по сравнению с мартом, составив 319 тыс. тонн. Практически без изменений остался уровень экспорта СПГ сахалинского проекта в Республику Корея в апреле – 127 тыс. тонн.
Добыча газа в рамках «Сахалина-2» в феврале текущего года составила 1,43 млрд куб. м, увеличившись на 7% относительно февраля прошлого года. В январе-феврале добыча достигла 2,96 млрд куб. м, что на 4,8% больше, чем за аналогичный период 2023 г. В январе-апреле на проекте было добыто 5,8 млрд куб. м, что на 4,5% превысило результат в сравнении с аналогичным периодом прошлого года. По итогам апреля добыча выросла на 5%, до 1,4 млрд куб. м.
Стоит отметить, что покупателем 27,5%-ной доли компании Shell в «Сахалине-2» станет ПАО «Газпром». Цена продажи доли составит 94,8 млрд рублей. Доля перейдет ООО «Сахалинский проект» (дочернее предприятие ПАО «Газпром»[10]). Напомним, что ранее покупка доли Shell была одобрена для дочерней компании ПАО «НОВАТЭК» - ООО «НОВАТЭК Московская область», но сделка не состоялась[11]. В ООО «Сахалинская энергия» 50% уже принадлежат компании «Газпром Сахалин Холдинг». Японские Mitsui & Co., Ltd и Mitsubishi Corporation владеют 12,5% и 10% соответственно.
«НОВАТЭК» вел трудные переговоры с «Газпромом», не желающим уступать конкурирующей компании управленческие функции в проекте. Также пока не найдено юридической возможности для передачи offtake-контракта Shell на 1 млн тонн СПГ с «Сахалина-2».
В рамках другого СРП-проекта «Сахалин-1» добыча газа в январе-апреле составила 3,3 млрд куб. м, увеличившись на 9% относительно соответствующего периода 2023 г. Тем не менее в апреле было зафиксировано снижение показателя на 3% по сравнению с аналогичным месяцем прошлого года, до 855 млн. куб. м.
Доля американской компании Exxon Neftegas Limited в шельфовом проекте «Сахалин-1»[12] (30%) должна быть продана не позднее 1 января 2025 г. в соответствии с указом президента от 8 апреля 2024 г. Exxon Neftegas Limited с марта 2022 г. продолжает процесс выхода из российского предприятия. Среди иностранных акционеров остаются японская Sakhalin Oil and Gas Development Co. Ltd. (Sodeco) с долей в 30% и индийская ONGC Videsh Limited с 20%. Еще 20% принадлежат структурам «Роснефти»: «РН-Астра» (8,5%) и «Сахалинморнефтегаз-Шельф» (11,5%). Оператором проекта выступает АО «Сахалинморнефтегаз-Шельф».
Подробную информацию и аналитику по этой и другим актуальным темам можно найти в еженедельном бюллетене EastRussia.
[1] Соответствующие поправки к Налоговому кодексу внесены в Госдуму 3 июня.
[2] Индекс FOB Восточный NAR 5500.
[3] Пошлины не распространяются на Индонезию и Австралию из-за соглашений о свободной торговле.
[4] Ставка пошлины составляет 5,5% при курсе 90-95 рублей за доллар и 7% при курсе выше 95 рублей за доллар.
[5] М.Бузук в прошлом работал в компании «СУАЛ-Холдинг» (2000 г., первый вице-президент, член совета директоров), в 2003-10 гг. был генеральным директором компании Investment Partner AG, реализовывавшей совместные проекты с ГК «Ренова», в 2009-10 гг. – гендиректор УК «Металлоинвест». О продаже было объявлено в апреле, сделка должна получить одобрение акционеров TIG. Дата созыва собрания акционеров компании пока не уточнялась. Сделку также должны одобрить ФАС и президент РФ.
[6] ВСТО торгуется с привязкой к основному азиатскому маркерному сорту Dubai.
[7] В 2023 г. Туркменистан поставил в Китай трубопроводного газа на 9,6 млрд долларов. Годовой объем поставок туркменского газа составляет 40 млрд куб. м.
[8] Объем поставок российского газа в Китай в 2023 г. составил 22,5 млрд куб. м.
[9] Известно, что в 2022 г. из Мьянмы в Китай было поставлено 3,8 млрд куб. м.
[10] Владельцем компании является ООО «Газпром Сахалин Холдинг».
[11] Изначально правительство разработало критерии для потенциальных покупателей доли Shell, им соответствовал только «НОВАТЭК». Но в феврале текущего года решением правительства критерии были частично изменены и им стал отвечать «Газпром».
[12] Месторождения Чайво, Одопту-море, Аркутун-Даги, Лебединское.
Ростислав Туровский, научный редактор EastRussia, профессор ВШЭ, доктор политических наук; Екатерина ШамсутдиноваВ Минэнерго РФ не рассчитывают, что в 2024 году параметры угольной промышленности удастся нарастить — они останутся примерно на результатах предыдущего года. Добычу предполагается сохранить на уровне 440 млн тонн, экспорт – в районе 210-220 млн тонн, но за сохранение прежних результатов придется еще побороться: угольщики переживают непростой период, сокращая производство в ряде регионов. Цены на их продукцию на внешних рынках продолжают снижаться с прошлого года. Однако вся проблематика этим не исчерпывается, в числе других сложностей – вновь обострившаяся проблема доставки угля к портам Дальнего Востока.
Цены падают, а издержки растут
Примечательно, что низкие цены сегодня не свидетельствуют о каком-либо провале мирового спроса. К тому же традиционно серьезную зависимость от угольной продукции испытывают рынки АТР. В первом квартале Индия по отношению к январю-марту 2023 года увеличила импорт из разных стран на 23,8%, КНР – на 17%.
«Здесь, правда, нужно отметить, что производство угля в самом Китае в текущем году все же снижается – по данным Государственного статистического управления КНР в январе-феврале 2024 года добыча угля в Китае сократилась на 4,2%. В отношении угольной промышленности Китай действительно может попробовать двигаться сейчас путем развитых стран, наращивая при необходимости импорт, однако переходя на более чистые источники энергии на внутреннем контуре», – поясняет аналитик «Финама» Николай Дудченко.
Тем не менее, у российских экспортеров 2024 год начался с падения объемов поставок. Если во второй половине прошлого года в Китай экспортировалось в среднем 8,5 млн тонны угля в месяц, то в январе этого – 7,5 млн тонны, в феврале – 7 млн тонн, в марте – 7,8 млн тонны. В целом угольные отправки за границу в первом квартале снизились на 13% – до 45,2 млн тонны. При этом в марте, по оценке Центра ценовых индексов (ЦЦИ) Газпромбанка, снижение составило 17%.
По данным ЦЦИ, отгрузки коксующегося угля остаются относительно стабильными, и падение в основном обусловлено сокращением энергетического концентрата. В настоящий момент определенный позитив связан с металлургическими марками угля, подтверждает коммерческий директор по навалочным грузам ОТЭКО Александр Гаганов, глобальный минимум здесь, похоже, пройден. Хотя сокращают импорт российского сырья Япония, Тайвань и Южная Корея, статус-кво в торговых отношениях сохраняют Китай, Индия и Турция. На горизонте 2024-2025 годов в компании видят рост экспортных отправок коксующегося угля примерно на 6%. Однако с продажами энергетических марок ситуация сложнее, а именно они занимают весомую долю в мировой торговле твердым топливом: из 1,4 млрд тонн суммарного экспорта более 1 млрд тонн приходится на уголь для энергетики.
В условиях низких мировых цен для угольных компаний России растут разного рода издержки, например, увеличились расходы, связанные с приобретением спецтехники зарубежного производства. Кроме того, за последние полтора года возросло налоговое бремя, в частности, стал действовать повышенный НДПИ на коксующиеся марки угля.
«Мы совместно с Минэнерго, Минфином работаем, и, к сожалению, успешных результатов нет, но надеемся, что как-то удастся снизить дальнейшее давление на нашу отрасль», – не исключает вице-президент по работе с государственными органами ООО «Коулстар» Асико Джавахян.
«Цены на уголь упали до уровня 2021 года, в то время как себестоимость продукции выросла, в первую очередь, в силу санкционных ограничений, связанных с поставками оборудования, в силу того, что угольные компании опережающими темпами повышали зарплату своим работникам, она поднялась на 56%. В то же время железнодорожные тарифы увеличились на 111% с 2021 года. Все это создает достаточно серьезные кассовые разрывы у предприятий», – подытожил ответственный секретарь комиссии по горнопромышленному комплексу Российского союза промышленников и предпринимателей Максим Довгялло.
Без оказания мер поддержки по итогам 2024 года убытки угольщиков РФ могут достигнуть 450 млрд рублей, что вдвое больше, чем угольные компании заработали в 2020 и 2021 годах, отмечают аналитики «Газпромбанк Инвестиции».
Как доехать к морю
Фактически угольщикам нужно продержаться год, поскольку в следующем ожидается благоприятная конъюнктура.
«Мы спады видели достаточно часто, за последние 25 лет это уже четвертый цикл. Естественно, мы понимаем, что 2024 год проходим по минимальным ценам, и с 2025 года будем наблюдать разворот на рост спроса по углю», – заявил на форуме «Горнодобывающая промышленность: инвестиционные проекты и меры поддержки», состоявшемся 12 апреля, заместитель министра энергетики России Сергей Мочальников.
По его словам, рынки КНР и Индии – залог уверенности в перспективах экспорта.
«Новая генерация в Китае – свыше 100 ГВт, а средний срок службы – 50 лет. Отсчитайте от 2023 года 50 лет – мы уверены в будущем спросе на каменный уголь», – обнадежил замглавы Минэнерго.
Вместе с тем угольной отрасли важна помощь здесь и сейчас. В качестве потенциальных мер поддержки в отраслевом сообществе называют отмену курсовой экспортной пошлины на уголь или ввод цены отсечения, ниже которой вывозная пошлина перестает действовать, пересмотр механизмов налогообложения.
Большой блок вопросов связан с логистикой. Изменения последних лет в железнодорожных тарифах оказали дополнительное давление на угольный бизнес, свидетельствует Асико Джавахян.
«Напомню, понижающие коэффициенты были отменены, и это приводит к тому, что не все направления [экспорта] в настоящее время рентабельны», – заявил представитель «Коулстар».
По словам Сергея Мочальникова, понижающий коэффициент на перевозку угля был отменен в 2022 году в связи с высокой доходностью отрасли. Сейчас ситуация изменилась, доходности нет. Поэтому вопрос возвращения такого коэффициента необходимо обсуждать со всеми заинтересованными сторонами, уточнил чиновник.
Еще одна важная проблема, о которой говорят угольщики – увеличение квот на вывоз продукции в сторону портов и погранпереходов Дальнего Востока. К примеру, в Хакасии из-за проблем с приемом угля к перевозке практически все разрезы работали вполовину от своих возможностей, подчеркнул председатель Верховного совета республики Сергей Сокол.
«С учетом сезонного спада и периода летних путевых ремонтных работ на РЖД перспективы до конца 2024 года не дают поводов для оптимизма», – посетовал он.
Отмена понижающих коэффициентов на железнодорожную перевозку, ввод экспортных пошлин и закрытие из-за санкций западного направления делают местных угледобытчиков неконкурентоспособными, сказал председатель парламента.
«На сегодняшний день ситуация такова, что на каждой тонне отправки на запад убытки составляют от 400 до 1 500 рублей на тонну. С учетом падения цен и ограничения западного направления единственной альтернативой остаются Индия и Китай. Но из-за транспортно-логистических сложностей (хакасский уголь завозится в Юго-Восточную Азию, в том числе, по Северному морскому пути) в конечной стоимости угля 2/3 составляют транспортные расходы», – комментирует Сергей Сокол.
Вывоз на экспорт затруднен и в Якутии. По словам первого зампреда республиканского правительства Джулустана Борисова, остро встал вопрос, связанный с согласованием и приемкой к транспортировке угля у ООО «УК «Колмар». Эта компания отправляет уголь в адрес собственного порта АО «ВаниноТрансУголь».
«Данная ситуация привела к накоплению сверхнормативного запаса угля на складах в объеме порядка 1 млн тонн, к приостановке двух обогатительных фабрик с 12 марта и к работе одной обогатительной фабрики на 50% нагрузки», – рассказал Джулустан Борисов.
Потребность в отгрузке на апрель у «Колмара» составляет 573 тыс. тонн, но РЖД предварительно согласовали только 75% от этого объема, уточнил он.
Третий не лишний
Как сообщил Сергей Мочальников, в 2024 году объем угольных перевозок по Восточному полигону увеличится с прошлогодних 108 млн тонн до 111 млн тонн. Модернизация железнодорожной инфраструктуры дает прирост провозной способности. Вместе с тем, отмечает руководитель департамента СУЭК по стратегиям и связям с государственными органами Александр Долгих, неплохо было бы научиться распределять дополнительный размер мощностей РЖД между экспортерами.
«В 2024 году угля будет выезжать 111 млн тонн, а сколько будет в 2025 или 2026-м, просто не знаем. Мы предлагали методику, формализовали, чтобы все примерно понимали, как этот прирост делить между собой. Чтобы это не было в режиме поручения президента, поручения председателя правительства, зампреда правительства – такая картина не совсем системна», – подчеркнул Александр Долгих.
В апреле был утвержден проект инвестиционного паспорта III этапа модернизации Восточного полигона. Сейчас он находится на утверждении в правительстве РФ.
Согласно плану, необходимо построить более двух тыс. км вторых путей и свыше 1,5 тыс. искусственных сооружений (мостов, тоннелей, водопропускных труб и т.д.) Будут возведены четыре крупнейших инженерных объекта: дублеры Северомуйского, Кузнецовского, Кодарского тоннелей и моста через Амур у Комсомольска. Все это позволит к 2030 году нарастить провозные способности Восточного полигона до 210 млн тонн, а по итогам 2032-го – до 270 млн тонн.
Реализация мер инфраструктурного развития, безусловно, расширит возможности вывоза экспортных грузов, включая угольную продукцию. В частности, как ожидается, Кузбасс с нынешних 54,3 млн тонн в 2033 году сможет нарастить отправки угля по Восточному полигону, как минимум, до 75,5 млн тонн, Бурятия – с 8,5 млн до 16,2 млн тонн, Амурская область и Якутия (причем Эльга к тому времени, вероятно, переключит свой основной поток на новый порт в Охотском море) – с 27,5 млн до 47,5 млн тонн, Хабаровский край – с 5,3 млн до 15,1 млн тонн.
Согласно базовому сценарию, угольные перевозки через Дальний Восток в 2033 году могут достигнуть 182 млн тонн. Порядка 108 млн тонн придется на Ванино-Совгаванский узел и 73,6 млн тонн – на терминалы Приморья. Но заявляемая цифра недостаточна – после 2032 года может поехать больше угля, уточнил Александр Долгих, тем более возможности портов станут еще шире.
Отправители угля будут регламентированы и не смогут использовать все возможности Восточного полигона и после III этапа, к тому же растущие потребности в перевозках наблюдаются и у других отраслей экономики, признал Сергей Мочальников. К этому следует быть готовым.
«Нужно создать рабочую группу по мерам технологического характера. Инновация (вагоны с повышенной нагрузкой на ось – прим. ред.), временные интервалы движения поездов, работа со станциями и портами, работа с порожняком и другим подвижным составом, работа с локомотивным парком – здесь много чего. И начиная с того, как правильно формировать отправку груза от отправителя, [какие должны быть] предложения с РЖД по движению, как принять портам все виды грузов, чтобы максимально быстро обработать и вернуть обратно [вагоны] – эта работа должна усилиться», – заключил замглавы Минэнерго.
За счет модернизации Восточного полигона. как минимум главный ход БАМа от Тайшета до Советской Гавани, должен стать полностью двухпутным по аналогии с Транссибирской магистралью. В то же время регионы поднимают вопрос о необходимости строительства третьих путей на участках Транссиба.
«Мы надеемся, что дорогостоящие, но такие важные проекты, как создание третьего главного пути между Хабаровском и Владивостоком и строительство обходов на участке Смоляниново – Находка, будут реализованы как можно скорее», – сказал зампред правительства Приморского края Николай Стецко.
По его словам, в 2023 году порты Приморья переработали 156 млн тонн грузов. Есть инвестпроекты на общую сумму 540 млрд рублей по расширению портовых мощностей, их реализация позволит довести перевалку примерно до 350 млн тонн. Но без вышеуказанных объектов железнодорожной инфраструктуры они не раскроют свой потенциал.
Для газификации ряда объектов энергетики на юге Якутии и в Амурской области, включая ТЭЦ в Благовещенске, придется расширять возможности трубопроводной системы «Сила Сибири». В «Газпроме» и Минэнерго России предлагают комплексно просчитать последствия проекта. В руководстве Приамурья указывают на необходимость обеспечения энергобезопасности областного центра и улучшения экологической обстановки, в том числе в разрезе международной повестки: власти провинции Хэйлунцзян неоднократно обращались с необходимостью снижения негативных выбросов от ТЭЦ. Ситуация обсуждалась на Совете по вопросам газификации субъектов РФ.
Справка:
Установленная мощность Благовещенской ТЭЦ, введенной в эксплуатацию 31 декабря 1976 года, по электроэнергии составляет 404 МВт, по теплоэнергии — более 1 тыс. Гкал/час. Теплоэлектроцентраль на 85% обеспечивает потребности предприятий промышленности и ЖКХ Благовещенска и вырабатывает седьмую часть всей электроэнергии, потребляемой в области. Основным видом топлива для ТЭЦ выступает бурый уголь, а в качестве резервного и растопочного используется мазут.
Угля не хватает
Проектным топливом для ТЭЦ Благовещенска служит уголь с Ерковецкого буроугольного разреза, который разрабатывается компанией «Амурский уголь» (входит в холдинг «Русский уголь»). Однако при необходимом потреблении энергоносителя в 2,3 млн тонны ежегодно, максимальный объем поставки с данного месторождения последнее время составляет порядка 1,6 млн тонн.
При этом потребности в угле возрастают с каждым годом на 100-200 тыс. тонн в связи с повышением задания по выработке электрической энергии от Системного оператора Единой энергетической системы (дополнительные объемы электроэнергии поставляются за пределы Амурской области). Недостающий объем угольной продукции восполняется сырьем с Переясловского разреза в Красноярском крае, что в 3,5 тыс. км от Благовещенска.
По словам губернатора области Василия Орлова, привозное топливо создает определенные трудности, поскольку у такого угля иная термоотдача и стоимость, кроме того, периодически возникают сложности с логистикой из-за загруженности Восточного полигона РЖД. Однако закрыть все потребности ТЭЦ местной ресурсной базой проблематично. Запасы Северо-Восточного разреза, с которого поставляется топливо на Райчихинскую ГРЭС, истощаются. На Ерковецком месторождении добыча наращивается, но возможности увеличить отгрузки на Благовещенскую ТЭЦ у него отсутствуют, утверждает губернатор.
Получить оперативно комментарий от АО «Русский уголь» не удалось. Недавно компания информировала о планах по увеличению в 2024 году годового объема добычи на Ерковецком разрезе с прошлогодних 2,1 млн до 2,3 млн тонны за счет внедрения комбинированной системы вскрыши горной породы. Значительные ресурсы данного месторождения, около трех млрд тонн угля, дают возможности для дальнейшего роста производственных мощностей месторождения, отмечали в угледобывающем холдинге.
Не дыми на соседа
Региональные власти предлагает поэтапно газифицировать главную теплоэлектроцентраль области. Помимо снятия зависимости от привозного угля, в областном правительстве указывают на экологический аспект проблематики. Сегодня объем выбросов загрязняющих веществ (диоксида азота и серы, оксида углерода, неорганической пыли, содержащей двуокись кремния, и т.п.) со стороны Благовещенской ТЭЦ превышает 46 тыс. тонн в год. После газификации объекта они должны сократиться в шесть раз — до 7,6 тыс. тонны.
«Со стороны китайского правительства на постоянной основе в адрес правительства Амурской области поступают обращения с просьбой принять меры для снижения негативных выбросов от ТЭЦ в сторону граничащего с Благовещенском города Хэйхэ», – сообщил Василий Орлов.
Уровень газификации области в настоящий момент составляет 2,4%. Перевод только Благовещенской ТЭЦ на природный газ повысит его на 20% (к 2030 году), причем непосредственно по областному центру этот показатель приблизится к 85%. Кстати, в Хэйхэ основная теплоэлектроцентраль переведена на газ, который поступает из России. В будущем газификацию города местные власти планируют довести до 95%, отметил амурский губернатор.
«Мы лицо Российской Федерации на границе с Китаем. Китайцы отапливаются нашим газом и нас же упрекают, что мы дымим. Это, как минимум, не очень здорово», – заявил сенатор от Амурской области Иван Абрамов.
По словам председателя Совета по вопросам газификации субъектов РФ при Совфеде Андрея Кутепова, «РусГидро», в которую входит Дальневосточная генерирующая компания, планирует инвестиции в газификацию Благовещенской ТЭЦ. По расчетам, финансирование только с 2024 по 2027 год может составить 2,8 млрд рублей.
Как уточил гендиректор Дальневосточной генерирующей компании (ДГК) Константин Ильковский, объявлен конкурс на проектирование работ по газификации теплоэлектроцентрали по двум энергетическим и двум водогрейным котлам. Предполагается получить положительное заключение экспертизы в 2025 году, а осуществить проект в 2026-м. Модернизация ТЭЦ на этом не остановится. Другие три котла будут газифицированы в 2027-2028 годах.
«Это позволит существенным образом повысить надежность, эффективность работы Благовещенской ТЭЦ и увеличить выработку с целью преодоления тех дефицитов мощностей электроэнергии, которые сегодня складываются на территории Дальнего Востока», – резюмировал Константин Ильковский.
Мастер-план подкрался незаметно
Проект модернизации ТЭЦ в Благовещенске предполагает поэтапную газификацию. В частности, на первом этапе для теплоэлектроцентрали (в комбинированном газо-угольном режиме работы) понадобится 80 млн кубометров газа в годовом выражении, а при выходе на заключительную стадию – 990 млн кубометров или 2,6% от мощности газопровода «Силы Сибири».
Проблема заключается в том, что изначально перевод Благовещенской ТЭЦ на газ не был предусмотрен при создании этой газотранспортной системы и формировании программы газификации, напомнил член правления ПАО «Газпром» Владимир Марков. Тогда предполагалось лишь газоснабжение населения, и монополия работает над этим. Впоследствии вопрос пересмотрели на федеральном уровне. Согласно распоряжению правительства РФ от 29 декабря 2023 года, газификация ТЭЦ теперь определяется мастер-планом социально-экономического развития Благовещенска до 2030 года.
«По официальной позиции "Газпром" возможность газоснабжения Благовещенской ТЭЦ в необходимых объемах не подтверждает, так как они изначально не учитывались при проектировании "Силы Сибири". В программу развития газоснабжения и газификации Амурской области "Газпром" включил заявленный в 2020 году объем АО "ДГК" — это 12 млн кубометров, но только для использования в качестве резервного топлива на водогрейных котлах вместо мазута», – рассказал Василий Орлов.
В настоящее время «Газпром» осуществляет строительство газотранспортной инфраструктуры. Это газораспределительная станция и межпоселковый подвод трубы к Благовещенску. Но для работы ТЭЦ на новом виде топлива придется строить еще одну ГРС, поясняет глава области. В любом случае «Газпрому» необходимо пересмотреть балансы газа с поэтапным выделением необходимых лимитов газа для данного объекта генерации электричества и тепла, резюмирует он.
Неожиданностью для газотранспортной системы стала не только газификация Благовещенской ТЭЦ, но также ГРЭС в Нерюнгри и котельной в Тынде (является одной из крупнейших в своем роде на Дальнем Востоке), говорит директор департамента развития газовой отрасли Минэнерго России Артем Верхов. Только потребление газа Нерюнгринской ГРЭС может составить около двух млрд кубометров. Кроме того, потребности Алданского промышленного кластера на юге Якутии, связанного с Нерюнгри, оцениваются свыше пяти млрд кубометров.
«Это достаточно крупный объем, исходя из проектной мощности [трубопровода] в 38 млрд кубометров, которые сейчас "Сила Сибири" имеет, и есть четкие контракты на поставку газа. Здесь требуется детальная работа», – пояснил представитель министерства энергетики.
Основные показатели топливно-энергетического баланса (ТЭБ) Амурской области с учетом модернизации Благовещенской ТЭЦ должны быть подготовлены к середине мая этого года. Как отметил Владимир Марков, при рассмотрении перспективных планов нужно придерживаться здравого подхода, а не эмоций. В свою очередь Артем Верхов предлагает проработать тарифный вопрос, не станет ли это обременением для населения после газификации.
В Нанайском районе в нынешнем году стартует разработка гигантского месторождения меди — Малмыжского. Проект масштабный и крайне перспективный. Компания «Амур Минералс» уже построила там высокотехнологичный горно-обогатительный комбинат, один из крупнейших как в России, так и в мире. Ему, как и отрасли в целом, требуются специалисты новой генерации – с новым инженерным мышлением, способные к решению комплексных задач и владеющие самыми современными цифровыми технологиями. Сейчас таких будут обучать в ТОГУ.
В Тихоокеанском госуниверситете с нового учебного года заработала первая в Хабаровском крае ПИШ — передовая инженерная школа - «С.И.Г.М.А». Ее создание поможет уйти в историю байке о том, как молодой специалист приходит на первое место работы, а начальник говорит ему: «Забудьте все, чему вас учили в вузе». Задача ПИШ — вырастить профессионалов-практиков с хорошей памятью, с современными инженерными компетенциями, исследовательским типом мышления, знающих современные системы планирования, управления и контроля.
— Наша Школа создана совместно с ООО «Амур Минералс» для развития высшего инженерного образования и самых современных инженерных разработок в области «Сквозных технологий и инженерии в горном деле и металлургии», — рассказывает директор департамента академической политики ТОГУ Иван Зубко. — В реализации образовательного процесса в ней участвуют не только сотрудники компании, но и ученые Хабаровского Института горного дела ДВО РАН.
Впрочем, подчеркивает Зубко, само инженерное образование невозможно без погружения студентов в современную инженерную деятельность. В ПИШ оно строится на сочетании фундаментального образования, применения цифровых технологий в совместной проектной деятельности студентов и сотрудников «Амур Минералс» (включая работу с программным обеспечением, которое используется ведущими отраслевыми компаниями) и практических модулей, которые проходят прямо на предприятии.
В этом году в Школе был проведен набор на первый курс на специалитет «Открытые горные работы» — 20 человек. В ПИШ переведены и студенты старших курсов этого же направления, для которых дополнительных испытаний не вводили. Особенности этой образовательной программы — глубокое изучение технологии и организации горного производства, а также работа на новейшем оборудовании и технологических комплексах, в том числе на Малмыжском ГОКе.
— ПИШ — это место для эксперимента по созданию самого передового инженерного образования, в нашем случае в отрасли добычи, обогащения и переработки полезных ископаемых. А это направление является стратегическим для нашей страны. А для Дальнего Востока, богатого самыми разнообразными месторождениями, оно особенно важно, — убежден Иван Зубко.
Сейчас у «пишевцев» идет стадия знакомства с предприятием. Студенты должны будут сами выяснить, какие задачи развития стоят перед компанией. Это как раз и будут те задачи, которые они смогут выполнять в процессе обучения. Так первокурсники сразу будут четко понимать, какие знания и для решения каких проблем им необходимы. Старшекурсникам чуть проще — они уже бывали на Малмыжском ГОКе и знакомы с его технологическими процессами и оборудованием.
Конечно, среди поступивших в Передовую инженерную школу есть и ребята из Амурского, Комсомольского и Нанайского районов: в них расположены объекты «Амур Минералс». В основном это выпускники средних специальных учебных заведений-партнеров компании: все они — участники мероприятий, направленных на популяризацию профессий, востребованных на ГОКе. «Амур Минералс» работой со школьниками (а их в 48 образовательных учреждениях трех районов края более10 тысяч) занимается системно.
— Приоритет кадровой политики предприятия — трудоустройство местного населения, — отмечает начальник отдела социальной политики ООО «Амур Минералс» Евгений Шумилов. — Более 1000 сотрудников сегодня работают в «Амур Минералс», 70 процентов из них — местные жители. Потребность в квалифицированных кадрах к запуску предприятия на полную мощность в 2025 году — 2576 специалистов. И мы готовим пополнение прямо со школьной скамьи, с упором на профильные предметы.
Компания «Амур Минералс» заключила договоры о сотрудничестве по подготовке потенциальных кадров для строящегося предприятия с шестью хабаровскоми техникумами и ФГБОУ ВО «Тихоокеанский государственный университет»
Так, в минувших апреле-июне компания совместно с ТОГУ провела физико-математическую школу в режиме онлайн для школьников Амурского и Нанайского районов. Проект нашел хороший отклик среди ребят, планирующих получить высшее образование. В 2024-2025 году учебном году предприятие решило продолжить такую практику. Сейчас более 200 учащихся 8-11 классов готовятся пройти обучение по математике, физике и информатике. Впереди — проведение профильных олимпиад по геологии.
— Создание ПИШ было вызвано стремлением изменить подход к высшему инженерному образованию в отрасли, — говорит Иван Зубко, директор департамента академической политики Тихоокеанского государственного университета Появление в Хабаровске центра современного высшего инженерного образования в горной отрасли позволяет создать место притяжения абитуриентов и специалистов из других регионов, обеспечить опору для экономического развития как Хабаровского края, так и всего Дальнего Востока.
Михаил Кузнецов, директор ФАНУ «Востокгосплан»:
— В регионах Дальнего Востока сосредоточено почти 40 процентов разведанных запасов меди в России. Малмыжское месторождение в Хабаровском крае – одно из крупнейших – восемь процентов от запасов меди в стране.
Предстоящий запуск Малмыжского ГОКа — значительный вклад в экономику Хабаровского края. Это и рост ВРП, и дополнительные налоговые отчисления в бюджет региона, и создание 2500 рабочих мест, а также — участие инвестора в развитии социальной инфраструктуры и благотворительных проектах.
С выходом на проектные мощности Удоканского и Малмыжского ГОКов добыча меди на Дальнем Востоке вырастет более чем в пять раз по сравнению с 2022 годом, а его доля в общероссийской добыче — с 10 до 35 процентов.
Учитывая возрастающий спрос на медь в мире (на 18-28 процентов к 2030 году), и особенно в странах АТР (74 процента общемирового спроса), в связи с развитием сектора возобновляемых источников энергии — солнечных и ветряных электростанций, а также ростом производства электромобилей, развитие центров производства меди открывает для Дальнего Востока большие возможности.
— Проект освоения Малмыжского месторождения и строительства крупнейшего в России горно-обогатительного комбината вновь поднял проблему нехватки квалифицированных инженеров для горнодобывающей отрасли, — рассказывает Елена Свищ, заместитель генерального директора ООО «Амур Минералс» по социальной по социальной и кадровой политике: В этом контексте важно то, что с Тихоокеанским государственным университетом у компании «Амур Минералс» уже выстроено взаимовыгодное сотрудничество. Проект «Передовая инженерная школа» стал результатом совместной работы и общего понимания целей компании и университета. Он позволит организовать подготовку инженерных кадров с применением новых подходов к получению высшего образования.
Справочно
Запасы Малмыжского месторождения, расположенного в районе одноименного села Хабаровского края примерно в 80 километрах к югу от Комсомольска-на-Амуре, оценивают более чем в 2 миллиарда тонн руды, в том числе более 8,3 миллиона тонн меди и 347 тонн золота. Поэтому проект освоения сокровищ Малмыжа рассчитан до 2056-го.
На фоне растущего энергодефицита и высокой изношенности энергетической инфраструктуры на Дальнем Востоке и в Восточной Сибири планируется строительство новых энергомощностей. При этом готовится переход регионов ДФО в ценовую зону оптового энергорынка. В ряде субъектов Дальнего Востока отмечается сокращение выработки электроэнергии, также рекордно снизились экспортные поставки электроэнергии в Китай.
По индексу производства электроэнергии на Дальнем Востоке и в Байкальском регионе в январе-июле текущего года (Таблица 1) лидером оказалась Еврейская АО, продемонстрировавшая рост более, чем в два раза относительно аналогичного периода 2023 г. Далее следуют Чукотский АО (+13,8%), Хабаровский край (+12,7%) и Бурятия (+11,2%). В то же время в четырех регионах за отчетный период зафиксирована отрицательная динамика производства электроэнергии – в Забайкальском крае (снижение индекса до 89,2%), Якутии (92,3%), Приморском крае (94,4%) и Амурской области (95,8%).
Переход к рыночному ценообразованию в электроэнергетике на Дальнем Востоке перенесен на 1 января 2025 г. Соответствующий проект постановления правительства о распространении энергорынка на территориях неценовых зон, в том числе, на Дальнем Востоке, был опубликован Минэнерго в июле.
Напомним, что переход к ценовой зоне энергорынка в макрорегионе не затрагивает население – для граждан тарифы будут по-прежнему регулироваться государством. Минэнерго установило правила торговли электроэнергией и мощностью на оптовом рынке Дальнего Востока, предусмотрена оптимизация затрат на производство электроэнергии и повышение эффективности работы генерирующего оборудования. В правительстве ожидают, что энергорынок позволит строить новые генерирующие мощности для закрытия растущего спроса и предотвращения роста энергодефицита. Запуск энергорынка в ДФО неоднократно откладывался. Изначально переход был намечен на ноябрь 2023 г., затем на 1 января 2024 г., а позже был отложен на 1 июля 2024 г.
По итогам прошлого года наибольшая доля потребления электроэнергии на Дальнем Востоке приходилась на промышленность (37%) и транспорт (19%), а население потребляло 18%. Пропорция менялась в отдельных регионах – в частности, в Забайкальском крае и Амурской области более всего электроэнергии потреблял транспорт, а в Приморском крае – население. К 2027 г. ожидается прирост энергопотребления в ДФО на уровне 34-39%. К 2029 г. суммарный энергодефицит в южной части ДФО оценивается в 2-3 ГВт.
Тем временем в дальневосточных регионах планируется увеличивать мощность существующих станций, а также вновь обсуждаются ранее отложенные проекты по созданию новых объектов генерации. В Якутии АО «Хабаровская ремонтно-монтажная компания» (входит в ПАО «РусГидро» ) в июне начала очередной этап ремонтной кампании на Нерюнгринской ГРЭС (мощность 570 МВт) – капитальный ремонт и техническое перевооружение энергоблока №3 и котлоагрегата №3. Ранее в рамках модернизации станции с 2021 г. были проведены ремонты энергоблоков №1 и №2. Объем ремонтных работ оценивается в более чем 1 млрд рублей.
В июне начался второй этап реконструкции Владивостокской ТЭЦ-2 мощностью 497 МВт (АО «Дальневосточная генерирующая компания», «РусГидро»), предусматривающий замену турбоагрегата №2 и монтаж нового котлоагрегата №2. В целом модернизация предусматривает замену трех наиболее изношенных турбоагрегатов и монтаж трех новых котлоагрегатов взамен шести существующих.
Следует отметить, что «РусГидро» привлечет до 2027 г. финансирование ВЭБа в размере 650 млрд рублей на работы по строительству и модернизации ряда дальневосточных электростанций, в том числе строительство Хабаровской ТЭЦ-4, Артёмовской ТЭЦ-2, модернизацию Владивостокской ТЭЦ-2 в Приморье, строительство второй очереди Якутской ГРЭС-2, строительство новых энергоблоков на Нерюнгринской ГРЭС в Якутии и Партизанской ГРЭС в Приморском крае.
В энергохолдинге также заявляют о планах строительства двух гидроэлектростанций в Амурской области (на притоках Амура) – Селемджинской и Нижне-Зейской. Мощность Нижне-Зейской ГЭС должна составить 400 МВт, со среднегодовой выработкой 2 130 млн кВт*ч, а Селемджинской ГЭС – 100 МВт и 470 млн кВт*ч.
В конце сентября стало известно, что «РусГидро» привлечет синдицированный кредит с совокупным лимитом 79 млрд рублей (на 12 лет)[1] для финансирования проекта расширения Партизанской ГРЭС в Приморском крае. Проект включает строительство двух энергоблоков общей мощностью 280 МВт. Реализация инвестпроекта осуществляется в рамках обеспечения внешнего электроснабжения тяговых подстанций второго этапа развития Восточного полигона. Ввод в эксплуатацию новых энергоблоков намечен на 2026 г. На сегодняшний день электрическая мощность Партизанской ГРЭС составляет 199,744 MВт, тепловая мощность – 160 Гкал/час.
Между тем «РусГидро» на фоне планируемого включения Дальнего Востока в ценовую зону оптового энергорынка планирует с января 2025 г. приступить к выделению из своего бизнеса электросетевых активов[2] - «Дальневосточной распределительной сетевой компании» (ДРСК) и «Якутскэнерго». В частности, объединяющее большую часть энергетики Якутии «Якутскэнерго» предполагается разделить на сетевую и генерирующую компании. В последней «РусГидро» намерено сохранить контроль.
Мощность электростанций и ГЭС «Якутскэнерго» составляет 1,14 ГВт, протяженность высоковольтных ЛЭП – 24,6 тыс. км. Выручка «Якутскэнерго» за первое полугодие 2024 г. – 16,24 млрд рублей, убыток – 1,13 млрд рублей. Электросети компании отличаются высоким износом и значительной долговой нагрузкой, уменьшающей интерес к ним со стороны инвесторов (в числе потенциальных претендентов рассматриваются «Россети», «АЛРОСА»[3], но при этом в «РусГидро» признают отсутствие активного интереса со стороны рынка). Стоимость «Якутскэнерго» может составить 12 млрд рублей. Что касается ДРСК, то предварительно стоимость компании оценивается в 40-45 млрд рублей. Эксперты отрасли отмечают, что для компенсации затрат потенциальному инвестору будет необходимо ежегодно получать дополнительный денежный поток в 1,8 млрд рублей (при условии предельного срока окупаемости в 20 лет и ставки дисконтирования 14%), для чего потребуется изменение тарифного регулирования.
В Приморском крае на фоне растущего энергодефицита в южной части региона реализуются проекты по обеспечению выдачи дополнительной мощности. В июле «Россети» заключили контракт со строительно-инжиниринговым ООО «Энергосеть» (входит в «Интер РАО») на строительство линии электропередачи «Приморская ГРЭС – «Варяг» в Приморье. Проект предполагается завершить до конца 2026 г. Стоимость контракта составляет 53,728 млрд рублей. Проектом предусмотрено строительство и пусконаладка высоковольтной линии «Приморская ГРЭС — «Варяг» на 500 кВ протяженностью около 475,2 км, а также реконструкция высоковольтной линии «Владивосток — «Лозовая» на 500 кВ и реконструкция высоковольтной линии «Артёмовская ТЭЦ — «Береговая-2 (Большой Камень)» на 220 кВ. Новая ЛЭП будет проходить от поселка Лучегорск, где расположена наиболее крупная тепловая электростанция ДФО, Приморская ГРЭС, до Шкотовского района, где будет построена подстанция «Варяг».
Со своей стороны, для борьбы с энергодефицитом в Восточной Сибири En+ Group рассматривает возможность строительства двух ГЭС на реке Витим в Бурятии – Мокской ГЭС мощностью 1200 МВт и ее контррегулятора Ивановской ГЭС мощностью 210 МВт. Холдинг заключил соглашение с правительством Бурятии, предполагающее подготовку дорожной карты по строительству электростанций.
Станции являлись частью проектируемого Витимского каскада ГЭС. Ранее, в 2020 г., проект Мокской ГЭС Минэнерго исключило из перечня вариантов электрификации БАМа и Транссиба, посчитав, что стоимость (120 млрд рублей) и сроки строительства (десять лет) являются слишком большими. В утвержденной распоряжением правительства РФ №215-р от 22 февраля 2008 г. «Генеральной схеме размещения объектов электроэнергетики до 2020 г.» Мокская ГЭС и Ивановская ГЭС присутствовали со сроком возведения в 2016-20 гг. Проектные работы по данным ГЭС начались еще в 1970-х гг., в 1997 г. было разработано технико-экономическое обоснование ГЭС, но дальнейшие работы не проводились.
В целях закрытия энергодефицита на юго-востоке Сибири в августе диспетчер энергосистемы «Системный оператор» произвел отбор проектов строительства новых угольных ТЭС совокупной мощностью 780 МВт. Объекты должны быть построены к 1 июля 2029 г. Отбор энергоблоков проведен с применением механизма конкурентного отбора мощности новой генерации (КОМ НГ), который используется для закрытия локальных дефицитов в энергосистеме с помощью платежей оптового энергорынка. Механизм предполагает для инвестора сверхвысокую выручку от продажи мощности (доходность проектов 14% при ставке ОФЗ 8,5%), инвестиции в строительство возвращаются в течение 20 лет, при этом за задержку ввода мощностей предусмотрен штраф.
Были отобраны четыре ценовые заявки с проектами строительства энергоблоков на Харанорской ГРЭС «Интер РАО» в Забайкальском крае (поселок Ясногорск, Оловяннинский район, блоки №4-5 по 230 МВт), Иркутской ТЭЦ-11 «Байкальской энергетической компании» («Иркутскэнерго», En+) в Иркутской области (Усолье-Сибирское, 230 МВт) и Улан-Удэнской ТЭЦ-2 ТГК-14 в Бурятии (Улан-Удэ, 90 МВт). Все новые энергоблоки будут паросиловыми. Предельный объем капитальных затрат по заявкам «Интер РАО» и «Байкальской энергетической компании» достигает установленного ранее максимального уровня в 591 млн рублей за 1 МВт, в заявке ТГК-14 капитальные затраты составляют 585 млн рублей за 1 МВт.
Напомним, что на предыдущем отборе проектов строительства генерации в Сибири, проведенном в марте текущего года, оставались неотобранными порядка 700 МВт мощности из-за низкого установленного уровня капитальных затрат. Учитывая итоги мартовского отбора, правительство РФ решило для летнего конкурса поднять предельный уровень капитальных затрат на 40%.
На мартовском отборе победу одержали заявки ТГК-14 на строительство блока на Улан-Удэнской ТЭЦ-2 (65 МВт) стоимостью 26,3 млрд рублей и «Байкальской энергетической компании» с двумя энергоблоками на Иркутской ТЭЦ-11 (460 МВт) стоимостью 109,9 млрд рублей. Начало поставки мощности намечено на 31 декабря 2028 г. Таким образом, по итогам двух отборов на Улан-Удэнской ТЭЦ-2 будет построено два энергоблока[4], на Иркутской ТЭЦ-11 – три новых энергоблока (в дополнение к одному действующему).
Ранее «Системный оператор» прогнозировал дефицит в энергосистеме Сибири в 2024-29 гг. на уровне 1,23 ГВт в связи с расширением Восточного полигона ОАО «РЖД», развитием горнодобывающих предприятий, а также ростом количества центров по майнингу криптовалюты. По итогам прошедших отборов Байкальский регион получит 1 305 МВт новых мощностей.
Инвесторы также создают энергетическую инфраструктуру для своих новых проектов. В июле «Селигдар» начал разрабатывать проект строительства высоковольтной линии электропередач 35 кВ протяженностью 20 км к производственному комплексу «Подголечный» в Якутии (месторождение Ясная поляна, Алданский район). В настоящее время обеспечение электричеством осуществляется за счет дизельной электростанции.
ПАО «Русолово» в августе в рамках технологического перевооружения Правоурмийского производственного комплекса в Хабаровском крае приступило к строительству второй линии электропередач 6 кВ протяженностью 3 км.
В Амурской области летом «Россети» приступили к реконструкции подстанции 220 кВ «Магдагачи» в целях повышения надежности энергоснабжения тяговых подстанций Транссибирской магистрали и в целом западной части региона. Стоимость работ превышает 9,2 млрд рублей, их выполняет выигравшее конкурс московское ООО «Ленэлектромонтаж»[5]. Работы должны завершиться до конца 2028 г.
При этом президент РФ В.Путин на полях Восточного экономического форума в сентябре назвал желаемой полную электрификацию Байкало-Амурской и Транссибирской магистралей. Тем не менее паспорт третьего этапа расширения Восточного полигона «РЖД», утвержденный в апреле 2024 г., не предполагает полной электрификации магистралей. В настоящее время ведутся работы по электрификации восточных участков БАМа – «Комсомольск-на-Амуре – Ванино» (ведет к Тихому океану) и «Комсомольск – Волочаевка» (соединяет БАМ с Транссибом). Завершение работ запланировано на конец 2026 г. и 2025 г. соответственно. Стоимость работ оценивается в 220 млрд рублей.
Что касается полной электрификации, то она, по предварительным расчетам, может обойтись в 660 млрд рублей[6], но цифра существенно увеличится, поскольку разные участки магистралей отличаются, в том числе сложностью для подвоза материалов. «Системный оператор» (диспетчер энергосистемы) отмечает необходимость строительства новых электростанций и развития высоковольтных линий 220 кВ. Также предстоит определить источник финансирования работ по электрификации. Среди клиентов «РЖД» существуют опасения, что электрификация будет профинансирована за счет целевой надбавки к тарифу.
В сфере развития возобновляемой энергетики ООО «Группа ЭНЭЛТ» рассчитывает инвестировать свыше 1 млрд рублей в модернизацию дизельных электростанций в поселках Тиличики и Оссора на севере Камчатки (Олюторский и Карагинский районы). В компании также планируют построить автономные гибридные электроустановки на основе солнечной энергетики совокупной мощностью 3,7 МВт в целях экономии до 30% дизельного топлива. Летом 2022 г. «Группа ЭНЭЛТ» запустила в Верхоянске в Якутии гибридный энергокомплекс мощностью 3,7 МВт. Также в компании сообщали о планах инвестировать 1,9 млрд рублей в замену дизельной генерации в республике.
Стоит отметить, что на сегодняшний день Камчатский край является лидером в РФ по доле возобновляемых источников энергии в объеме установленной мощности и энергопотребления региона (за 2023 г.) – она составила в прошлом году 20,9%. Выработка энергии геотермальными станциями на Камчатке составляет 12,3%, а малыми гидроэлектростанциями – 7,8% (каскад Толмачевских ГЭС, Быстринская ГЭС). К 2028 г. «РусГидро» планирует расширение Мутновской ГеоЭС-1 с помощью строительства блока 16,5 МВт, на площадке Верхне-Мутновской ГеоЭС ведутся работы по бурению новых скважин. Самый большой фактический и целевой объем установленной мощности объектов ветрогенерации – в Сахалинской области. Установленная мощность ВЭС на Сахалине составляет 0,8 МВт.
В сфере создания объектов атомной генерации «Генеральной схемой размещения объектов электроэнергетики до 2042 г.»[7] предусмотрено строительство и ввод в эксплуатацию на Дальнем Востоке в ближайшие двадцать лет пяти новых атомных электростанций, которые могут быть размещены в Приморском и Хабаровском краях, Якутии и Чукотском АО. В том числе на Чукотке запланировано размещение двух станций малой мощности с реакторными установками «РИТМ-200С» (городской округ Певек) и «Шельф-М» (Иультинский район). Реализация проектов должна завершиться в 2027 г. и в 2030 г. соответственно. В 2030 г. также должны завершиться работы над станцией малой мощности «РИТМ-200М» в Усть-Янском районе Якутии. В Хабаровском крае в селе Эворон (Солнечный район, железнодорожная станция на БАМе,) планируется разместить двухблочную станцию с инновационными энергоблоками типа ВВЭР мощностью 600 МВт каждый (к 2036-38 гг.). В Приморье существует проект такой же станции с двумя энергоблоками типа ВВЭР (2039-42 гг.) в Фокино.
Следует отметить, что в Билибино в Чукотском АО на минувшей неделе был запущен дизельный энергоцентр для замены выводимой из эксплуатации Билибинской АЭС. С 2025 г. энергоцентр станет основным теплоисточником для жителей Билибино. Его установленная тепловая мощность составляет 66 МВт, общая установленная электрическая мощность – 25 МВт.
До рекордно низких уровней в летний период упали экспортные поставки российской электроэнергии в Китай, осуществляемые из Амурской области («Интер РАО» по трем линиям – 500 кВ, 110 кВ, 220 кВ). В частности, за первое полугодие 2024 г. в КНР было поставлено около 465 млн кВт*ч электроэнергии, что на 76% меньше[8], чем за аналогичный период 2023 г. Общий ожидаемый объем экспорта за год не превышает 1 млрд кВт*ч, что может стать самым низким показателем за время поставок. Напомним, что в 2022 г. были экспортированы рекордные 4,7 млрд кВт*ч. В 2023 г. экспорт составил 3,1 млрд кВт*ч.
Общая стоимость поставленной в Китай российской электроэнергии в первом полугодии сократилась на 75%, до 21,5 млн долларов США. Средняя стоимость поставки 1 кВт*ч составляет около 0,046 долларов. Среднегодовой объем экспорта электроэнергии в Китай в 2010-20 гг. был на уровне 3 млрд кВт*ч. Низкие показатели экспорта связана с малой водностью, дефицитом генерации на фоне роста внутреннего спроса, а также высокой аварийностью на ТЭС Дальнего Востока.
Подробную информацию и аналитику по этой и другим актуальным темам можно найти в еженедельном бюллетене EastRussia.
Таблица 1. Индекс производства электроэнергии, январь-июль 2024 года, в % к соответствующему периоду предыдущего года.
Регион |
Индекс |
Российская Федерация |
103,8 |
Сибирский федеральный округ |
106,5 |
Дальневосточный федеральный округ |
99,2 |
Еврейская авт. область |
200,2 |
Чукотский авт. округ |
113,8 |
Хабаровский край |
112,7 |
Республика Бурятия |
111,2 |
Сахалинская область |
105,3 |
Камчатский край |
104,5 |
Магаданская область |
104,1 |
Амурская область |
95,8 |
Приморский край |
94,4 |
Республика Саха (Якутия) |
92,3 |
Забайкальский край |
89,2 |
[1] Информация о кредиторе не раскрывается.
[2] В РФ действует запрет на одновременное владение генерацией и электросетями, но на дальневосточные регионы, не включенные в ценовую зону оптового энергорынка, он до сих пор не распространялся.
[3] Владеет в регионе Вилюйской ГЭС-3.
[4] В 1990-е гг. станция фактически не была полностью достроена (в 1991 г. был введен в эксплуатацию первый паровой котел) и работает в режиме пиковой водогрейной котельной проектируемой ТЭЦ. Со строительством энергоблоков станция будет модернизирована до настоящей ТЭЦ.
[5] Москва, учредитель – М.Мураткин.
[6] Нуждающееся в электрификации расстояние от Таксимо в Бурятии до Комсомольска-на-Амуре в Хабаровском крае в три раза превышает протяженность уже электрифицируемых участков и составляет 2,3 тыс. км.
[7] В сентябре вынесен на общественное обсуждение «Системным оператором Единой энергетической системы РФ».
[8] В текущем году для поставок не применялся принцип take-or-pay.
Отсутствие современной, технически развитой базы для ремонта судов может стать фактором, сдерживающим перевозки, в том числе по Северному морскому пути. И если сегодня государство оказывает серьезную поддержку судостроению, то для судоремонтного комплекса она пока не играет столь значимой роли. Причем здесь не всегда обязательны меры финансового характера, для стимулирования развития судоремонта нужно снимать административные барьеры и совершенствовать нормативную базу.
Как считает председатель совета директоров АО «Нордик Инжиниринг» Николай Шабликов, судовладельцы сегодня не располагают деньгами и возможностями активно инвестировать в техническое обслуживание и поддержание флота. Особенно это видно по планово-предупредительным и поддерживающим ремонтам, доля которых как по Дальневосточному, так и по другим морским бассейнам России крайне мала. При этом не только высокие цены на услуги сдерживают рынок судоремонта. Сказывается также дефицит мощностей, нехватка кадров, сложности с запчастями и т.п.
В то же время без современной судоремонтной базы развивать перевозки крайне проблематично, подчеркивает Н. Шабликов. «Одна из главных артерий – Северный морской путь – на сегодняшний день недостаточно востребована как раз потому, что технического обслуживания [флота] нет. И судовладельцы, проходя этот маршрут, достаточно сильно рискуют. Те организации, которые готовы поддерживать какие-то вопросы, связанные с ремонтом, сервисом, – это по сути дела единичные организации», – говорит он.
Вместе с тем, отмечает зампред правительства Приморского края Николая Стецко, если сегодня загрузка судостроительных заводов на северо-западе страны близка к 100%, поскольку многие российские судовладельцы из-за санкций перестали обслуживаться за рубежом, то у предприятий на Дальнем Востоке свободные мощности оцениваются в пределах 30-40%. По-прежнему немало дальневосточного флота продолжает ремонтироваться в азиатских странах, главным образом в Китае.
«После пандемии, когда у нас недолго была очередь, теперь мы берем только суда, которые или физически не могут дойти до азиатских центров ремонта, или ФГУПы, которым нельзя ремонтироваться за рубежом, или аварийщики, – пояснил гендиректор Находкинского судоремонтного завода (НСРЗ) Сергей Старовойтов. – Очень редко к нам заходят суда из патриотических соображений, владельцы которых настаивают на ремонте в РФ».
Большую роль здесь играет вопрос приобретения импортных запчастей. Заказывая обслуживание за рубежом, судовладелец получает в стоимости услуги все необходимые комплектующие, тогда как при ремонте в России приходится решать вопросы по их растаможиванию и оплате, уточнил руководитель НСРЗ.
Между тем на Камчатке за последнее время произошли большие перемены, утверждает зампред правительства Камчатского края Юлия Морозова. Еще пять лет назад в порту Петропавловска-Камчатского ремонтировалось лишь 5-7% местных судов, остальные предпочитали уходить Китай, Южную Корею и Приморский край. Сегодня судовладельцы активно проходят ремонт дома.
За два года судоремонтный комплекс стал второй по величине обрабатывающей отраслью в структуре экономики Камчатки, уточнила Юлия Морозова. К реализации заявляются инвестиционные проекты. В частности, свои мощности на полуострове строит судоремонтная компания «Рем-Нова ДВ» (входит в состав группы компаний «Норебо»). Предварительный размер инвестиций в проект – не менее 13 млрд руб.
Тем не менее господдержка судоремонтной отрасли сегодня недостаточна, признает Ю. Морозова: «Во всяком случае до Дальнего Востока она доходит в минимальных объемах. Сегодня более или менее серьезную поддержку, и то не целевую, а общую, могут получить только крупные игроки, и они ее получают. «Малышам», малым и средним предприятиям, тяжелее».
Бизнес необходимо стимулировать, чтобы он развивал судоремонт на Севере, в Арктике, вторит Николай Шабликов. Потенциально существуют возможности для широкого привлечения к этому виду деятельности представителей малого/среднего бизнеса. Преференциальные режимы, предусматривающие налоговые послабления и другие меры поддержки, должны способствовать развитию этого направления, убежден глава «Нордик Инжиниринг».
В самом деле, в сегодняшней ситуации немаловажно, насколько действенна оказываемая государством помощь. В прошлом году был подписан закон об обнулении ставки налога на добавленную стоимость для судоремонтных компаний. Для получения этой преференции предприятия должны заключить до конца 2024 года соответствующее инвестиционное соглашение, в том числе гарантировав, что в собственные мощности они инвестируют не менее 20% от выручки.
Как ожидалось, новация окажется существенной мерой поддержки. Однако из примерно 1,4 тыс. предприятий отрасли в России к настоящему времени ей решили воспользоваться только четыре.
Преференция по обнулению НДС не востребована по причине жестких обязывающих условий в инвестсоглашении и высоких налоговых рисков, связанных с документооборотом, рассказал директор ассоциации «Судостроительный кластер Архангельской области» Сергей Смирнов. Если же рассматривать конкретно Приморье, то эта мера не получила интереса, поскольку цены, предлагаемые конкурирующими китайскими заводами, где часто ремонтируются дальневосточники, вдвое ниже, уточнил Сергей Старовойтов. В этой связи какого-то ощутимого результата преференция с НДС не даст. Гендиректор НСРЗ объяснил более высокие расценки большими издержками, которые несут приморцы, в том числе вследствие жёстких климатических условий.
Чтобы мера по обнулению НДС имела эффект, представители отрасли предлагают её скорректировать. В частности, из-за длительного срока окупаемости инвестиций необходимо увеличить срок договора с семи до 15 лет, а нормативную долю направляемых на модернизацию средств уменьшить с 20% до 10-15%.
Семь лет – это слишком короткий срок для отраслевых предприятий, соглашается Юлия Морозова. Также целесообразно инвестировать оборотные средства в подготовку кадров, закупку программного обеспечения и другие важные для участников отрасли мероприятия, что следует прописать в нормативном акте.
Судостроительные заводы испытывают ряд проблем, решение которых зависит от воли государства. Это, например, сложности в получении земли под тот или иной проект (многие арендуют участки в действующих портах, неся дополнительные затраты).
«К нам заходят компании, которые готовы создавать судоремонтные предприятия, но мы не можем предложить им территорию. Та территория, которая сегодня самая удобная, самая эффективная для проведения судоремонтных работ в порту Петропавловск-Камчатский, третья часть – это федеральные земли, земли Минобороны. Она стоит, она пустая, на ней нет ничего, никаких воинских частей. Её бы взять, задействовать, но препоны чрезвычайные: годы [на согласование] уйдут и непонятно, чем завершатся позитивным», – сетует Ю. Морозова.
Об аналогичных проблемах говорит Михаил Касьянов, владелец Приморской судоремонтной компании, работающей с маломерным вспомогательным флотом. Предприятие арендует под производственную базу землю, получить свой участок оно не может три года. Компания вышла на вице-премьера РФ Юрия Трутнева с просьбой выделения территории. Последний дал поручение на уровень Минвостокразвития, Минобороны, КРДВ, но в итоге процесс застопорился.
«Вопрос в том, что негде строить, нет свободных участков. Все побережье Приморского края занято землями Минобороны. А чего боится Минобороны? Что мы возьмём их участок, приведем его в порядок, сделаем инфраструктуру и на время боевых действий, вопреки Морской доктрине, их не пустим? Это же абсурд», – недоумевает предприниматель.
По его словам, есть постановление правительства РФ №629, по которому компании, занимающиеся импортозамещением, имеют право получать участок для производства без торгов. Но после обращения в инстанции пришел отказ. Основание – нужно размежевать участок земли, провести определенные работы, но на кого это должно быть возложено, в постановлении не указано, и навстречу предпринимателю никто не идет.
Тем временем судоремонтная компания ежегодно платит по 300-400 тыс. руб. за аренду территории в 1 тыс. кв. м, что отражается на себестоимости услуг, и рассчитывать на обнуление НДС она не может, поскольку работает на арендованной площади.
В целом же, продолжает М. Касьянов, предприятия, обслуживающие суда обеспечения, не должны остаться без внимания. «Без маломерного вспомогательного флота крупного флота не будет вообще. Если говорим про Камчатку, за четыре года построили 15 судов проекта КЖ. Это буксиры, без них невозможен рыбный промысел», – подчеркнул владелец Приморской судоремонтной компании.
Отрасли также нужна поддержка в части строительства или закупки плавучих доков и слипов, отмечает Николай Стецко. Причем это актуально не только для Приморского края. Как отметил председатель рыболовецкого колхоза им. Ленина Сергей Тарусов, отсутствие дока на Камчатке – главная проблема: флот большой, а доковых мощностей практически нет.
Стоит сказать, что данный вопрос прорабатывался экспертами ФАНУ «Востокгосплан». Учитывая планы строительства гражданских судов, Дальнему Востоку потребуется 4-5 доков размерами до 350 м и стоимостью 7-10 млрд руб., а также 15-20 доков до 150-200 м стоимостью от 1 до 3 млрд руб.
Инвестиции, согласно прогнозным данным «Востокгосплана», окупаемы. Если потенциальный спрос на судоремонт в ДФО в прошлом году оценивался в 23 млрд руб., то к 2030 году он может возрасти до 140 млрд руб., а после 2030-го – до 168 млрд.
Появление дополнительных мощностей повысит конкурентоспособность судоремонта на Дальнем Востоке. Особое значение, информировали в ведомстве, должны получить мощности Жатайской судоверфи, строящейся сейчас в Якутии (предназначена как для постройки, так и ремонта судов), создаваемого сегодня рыбопромыслового кластера на Камчатке, а также предприятий Приморья. В частности, в Приморском крае должны появиться плавучие и сухие доки на базе Ливадийского, Находкинского, Славянского и других судоремонтных заводов.
Звучат голоса и в пользу Хабаровского края. Мощный центр судостроения необходимо возрождать в Советской Гавани, где когда-то действовали Северный судоремонтный завод и завод «Янтарь», прекратившие работу в начале 2000-х, считает один из участников отрасли.
На Дальнем Востоке продолжается заметный рост жилищного строительства, на что оказывают влияние условия льготной ипотеки. В том числе проекты в регионах реализуют крупные федеральные девелоперы. Предполагается продолжать создавать новые производства строительных материалов, ориентированные на потребление внутри ДФО.
По объемам работ, выполненных в сфере строительства (таблица 1) в январе-июле текущего года наибольший прирост относительно аналогичного периода прошлого года на Дальнем Востоке, демонстрируют Хабаровский край (+37,7%), Еврейская АО (+29,8%) и Приморский край (+19,2%). При этом в целом по ДФО прирост составил только 1,9%, поскольку в большинстве регионов динамика была отрицательной – в частности, в Сахалинской области, Забайкальском крае, Магаданской области, Бурятии, Чукотском АО и Амурской области.
В то же время в денежном отношении (таблица 2) лидерство по объемам строительных работ за семь месяцев года принадлежит Якутии (более 178 млрд рублей), далее следуют Амурская область (свыше 144 млрд рублей), Иркутская область (более 134 млрд рублей) и Хабаровский край (свыше 127 млрд рублей).
В жилищном строительстве на Дальнем Востоке в январе-июле введено 2,7 млн кв. м жилья, что на 21% больше, чем за аналогичный период 2023 г. Лидерами роста (таблица 3) в январе-июле 2024 г. стали Еврейская АО (+51,8%), Магаданская область (+42,8%) и Якутия (+41,9%). При этом на Чукотке и в Магаданской области в целом объемы строительства крайне невелики – 3,6 тыс. кв. м и 4,9 тыс. кв. м соответственно. Отрицательную динамику в жилищном строительстве демонстрируют Сахалинская область (снижение индекса до 98,6%) и Камчатский край (94,9%).
Наибольшие объемы нового жилья за восемь месяцев года (таблица 4) введены в Иркутской области (978,9 тыс. кв. м), Приморском крае (803,1 тыс. кв. м), Якутии (452,8 тыс. кв. м) и Бурятии (452,9 тыс. кв. м). При этом Приморье и Якутия являются лидерами по объемам одобренных льготных жилищных кредитов в ДФО. Запуск новых проектов жилищного строительства за семь месяцев года в ДФО вырос на 11% относительно аналогичного периода прошлого года – до 1,9 млн кв. м новых проектов. К 6 сентября на этапе строительства находились порядка 6,8 млн кв. м в новостройках.
В качестве основного стимула развития жилищного строительства в макрорегионе правительство РФ видит сохранение льготной дальневосточной и арктической ипотеки на уровне 2%. Что касается арендного жилья, то летом регионам Дальнего Востока был выделен дополнительный лимит квартир в рамках программы «Доступное арендное жилье в ДФО» - Сахалинской области предоставлен дополнительный лимит на 400 квартир (всего – 1 721 квартира), Забайкальскому краю – 262 квартиры (всего – 1 089). Напомним, что в целом предполагается построить в ДФО не менее 10 тыс. арендных квартир, на что правительством выделено 87 млрд рублей. На сегодняшний день подписаны договоры на строительство 7,5 тыс. квартир. Уже построены и переданы для сдачи в аренду 42 квартиры в Приморском крае (ЖК «Айвазовский» во Владивостоке), 40 квартир в Чукотском АО (ЖК «Ягодный» в Анадыре) и 24 квартиры в Якутии (микрорайон «Марха» в Якутске).
ВТБ в сентябре открыл кредитную линию на 4,5 млрд рублей владивостокскому специализированному застройщику «Группа»[1] на возведение жилого комплекса во Владивостоке на площади 100 тыс. кв. м в микрорайоне «Зеленый угол»[2] (Ленинский район Владивостока). В рамках первой очереди строится жилой дом на 699 квартир общей площадью 37,5 тыс. кв. м. Сдача дома в эксплуатацию запланирована на четвертый квартал 2027 г. Среди завершенных проектов «СЗ «Групп» в Приморье – коттеджные поселки «Белый парус» и «Парк Де-Фриз».
В июне ВТБ открыл финансирование на 1,1 млрд рублей для строительства первой очереди жилого комплекса «Эколэнд» в Хабаровске (микрорайон Березовка[3], Краснофлотский район в северной части города). Проект реализует ООО «СЗ БМК-Девелопмент»[4]. Предполагается построить четыре дома общей площадью 12,6 тыс. кв. м. Ввод комплекса в эксплуатацию намечен на четвертый квартал 2025 г.
Со своей стороны, банк ДОМ.РФ профинансировал на сумму около 1,3 млрд рублей благовещенскую группу компаний «САР» для строительства третьего и четвертого этапов ЖК «Современник» в селе Чигири Благовещенского района Амурской области (в 10 км от Благовещенска). Общая площадь проекта составит более 15 тыс. кв. м, включая 9 тыс. кв. м жилой площади. Первый и второй этапы комплекса были введены в 2023 г.
На предоставленные ДОМ.РФ кредитные средства в Амурской области, помимо «Современника» (161 квартира), также строятся крупный ЖК «Зея парк» (11,7 тыс. квартир, группа «ПИК») и ЖК «Европейский квартал» (226 квартир, АО «СЗ Благовещенскстрой»).
Следует отметить, что у ДОМ.РФ также есть собственные проекты в регионах. Так, в сентябре стало известно, что ДОМ.РФ создаст социальную инфраструктуру (поликлинику, спортивный комплекс) в рамках проекта жилого комплекса «ДОМ на Востоке» во Владивостоке (район бухты Патрокл, Первомайский район города). Проект реализует компания «ДОМ.РФ Девелопмент». Ведется строительство третьей очереди жилого комплекса, рассчитанного на 314 квартир и 153 машино-места на подземной парковке. Сдача объекта в эксплуатацию намечена на третий квартал 2027 г. Полностью проект планируется реализовать к 2030 г.
Тем временем группа компаний DARS Д.Рябова из Ульяновска до 2030 г. намерена реализовать в Хабаровске два новых проекта комплексного строительства и благоустройства с объемом инвестиций порядка 19 млрд рублей. В августе девелопер завершил сделку по приобретению хабаровской компании ООО «СЗ «Атлант 27», получив право на строительство жилого комплекса «На семи холмах» (в границах улиц Совхозная и Трехгорная). Проект предполагает возведение 150,65 тыс. кв м жилья на площади 13,4 га. Также в партнерстве с ДОМ.РФ DARS рассчитывает построить жилой комплекс таунхаусов объемом около 35 тыс. кв. м в районе улицы Связная.
Наконец, крупный федеральный девелопер «Самолет» (ООО «Самолет Регионы») в марте учредил компанию ООО «СЗ Проект-С-71», летом выигравшую торги на комплексное развитие территории в районе улиц Трехгорная и Карьерная в Хабаровске. Застройщик за 120 месяцев должен разработать и утвердить планировку территории, построить 49 тыс. жилых и 1 тыс. нежилых кв. м, детский сад на 230 мест, благоустроить территорию. Еще одна дочерняя компания «Самолета», ООО «СЗ Проект-С-47», в январе подписала соглашение с властями Забайкальского края о возведении 238 тыс. кв. м жилья до 2033 г. в рамках программы «Дальневосточный квартал» в Чите (ТОР «Забайкалье»). Первая очередь должна быть введена не позднее декабря 2026 г. Объем инвестиций составит 27,2 млрд рублей.
В рамках преференциальных экономических режимов Дальнего Востока появляются новые производства строительных материалов, ориентированные как на жилищное, так и промышленное строительство. В рамках ТОР «Приморье» в Надеждинском районе осенью запущено производство полимерных труб группы «Полипластик» М.Гориловского, включающее четыре линии, выпускающие трубы различного диаметра (от 20 до 1200 мм) для тепловых, газовых, водопроводных и канализационных сетей, электрозащиты. После выхода на проектную мощность завод должен выпускать свыше 35 тыс. тонн продукции в год (на такой объем предприятие предполагается вывести в течение ближайших пяти лет).
При этом в компании заявили о дальнейших планах по увеличению мощностей по выпуску трубной продукции в Дальневосточном ФО к 2030 г. до 57,5 тыс. тонн. Таким образом, на сегодняшний день у «Полипластика» действуют две производственные площадки на Дальнем Востоке – Хабаровский трубный завод мощностью 22,5 тыс. тонн в год и запущенный сейчас Приморский завод полимерных труб текущей мощностью 11 тыс. тонн в год.
В ТОР «Хабаровск» ООО «Дальневосточный завод полиэтиленовых труб»[5] рассчитывает запустить первую очередь нового завода, в который было инвестировано 150 млн рублей. В первом цехе предполагается открыть две линии по производству полиэтиленовых труб диаметром от 50 мм до 500 мм. Общая производительность должна составить 3-3,5 тыс. тонн в год. В целом проект рассчитан на четыре очереди с общим объемом инвестиций в 350 млн рублей. Запуск второй очереди намечен на сентябрь 2025 г.
ООО «Специализированный застройщик Речной порт «Якутск» (ГК «Старвей» Ф.Любашевского[6]) планирует инвестировать 350 млн рублей в создание производства инертных материалов для строительства дорог в Якутии в рамках ТОР «Якутия». Инвестпроект предполагает строительство асфальто-бетонного завода, дробильного комплекса, а также нового речного причала и складских площадок. Производственная мощность завода должна составить 90 тыс. тонн щебня и 220 тыс. куб. м асфальта в год.
ООО «Дальневосточный завод строительных материалов»[7] (ДВ СЗМ) в августе получило заем на 47 млн рублей от Фонда развития промышленности Хабаровского края на создание новой производственной линии для изготовления сухих строительных смесей. Предприятие производит до 700 тонн продукции в месяц, модернизировав производство, оно рассчитывает выйти на 100 тонн смесей в сутки.
Наконец, резидент СПВ уссурийская компания «МДКОР»[8] планирует в 2028 г. запустить в Уссурийске завод железобетонных конструкций мощностью 130 тыс. тонн продукции в год. Предполагается, что завод будет состоять из пяти цехов, складской территории, железнодорожного тупика, собственной котельной. Начало строительных работ намечено на первый квартал 2025 г.
Подробную информацию и аналитику по этой и другим актуальным темам можно найти в еженедельном бюллетене EastRussia.
Таблица 1. Объем работ, выполненных по виду деятельности «Строительство», январь-июль 2024 года, в % к соответствующему периоду предыдущего года.
Регион |
Индекс |
Российская Федерация |
103,3 |
Сибирский федеральный округ |
106,9 |
Иркутская область |
97,2 |
Дальневосточный федеральный округ |
101,9 |
Хабаровский край |
137,7 |
Еврейская авт. область |
129,8 |
Приморский край |
119,2 |
Камчатский край |
113,9 |
Республика Саха (Якутия) |
105,0 |
Сахалинская область |
99,6 |
Забайкальский край |
98,4 |
Магаданская область |
85,7 |
Республика Бурятия |
84,2 |
Чукотский авт. округ |
83,3 |
Амурская область |
78,2 |
Таблица 2. Объем работ, выполненных по виду деятельности «Строительство», январь-июль 2024 года, млн рублей.
Регион |
|
Российская Федерация |
7 865 692,3 |
Сибирский федеральный округ |
882 182,2 |
Иркутская область |
134 557,1 |
Дальневосточный федеральный округ |
731 998,2 |
Республика Саха (Якутия) |
178 098,2 |
Амурская область |
144 099,8 |
Хабаровский край |
127 673,4 |
Приморский край |
97 447,5 |
Сахалинская область |
58 682,9 |
Забайкальский край |
38 036,5 |
Республика Бурятия |
26 932,2 |
Магаданская область |
17 819,4 |
Камчатский край |
16 927,8 |
Еврейская авт. область |
13 755,4 |
Чукотский авт. округ |
12 525,1 |
Таблица 3. Строительство жилых домов, январь-июль 2024 года, в % к соответствующему периоду предыдущего года.
Регион |
Индекс |
Российская Федерация |
103,4 |
Сибирский федеральный округ |
103,0 |
Иркутская область |
110,9 |
Дальневосточный федеральный округ |
121,0 |
Еврейская авт. область |
151,8 |
Магаданская область |
142,8 |
Республика Саха (Якутия) |
141,9 |
Забайкальский край |
137,4 |
Республика Бурятия |
136,1 |
Чукотский авт. округ |
120,6 |
Приморский край |
117,4 |
Амурская область |
109,6 |
Хабаровский край |
102,0 |
Сахалинская область |
98,6 |
Камчатский край |
94,9 |
Таблица 4. Строительство жилых домов, январь-июль 2024 года, тыс. кв. м общей площади жилых помещений
Регион |
|
Российская Федерация, млн. кв. м |
62,1 |
Сибирский федеральный округ |
5 744,3 |
Иркутская область |
978,9 |
Дальневосточный федеральный округ |
2 759,4 |
Приморский край |
803,1 |
Республика Саха (Якутия) |
452,8 |
Республика Бурятия |
415,2 |
Забайкальский край |
299,3 |
Амурская область |
275,5 |
Хабаровский край |
266,7 |
Сахалинская область |
169,4 |
Камчатский край |
45,7 |
Еврейская авт. область |
23,1 |
Магаданская область |
4,9 |
Чукотский авт. округ |
3,6 |
[1] Владивосток, учредители – Е.Де и М.Матузный.
[2] Микрорайон расположен на месте теплиц ликвидированного совхоза «Приморье».
[3] Бывший поселок городского типа, в северо-восточной части города возле Ореховой сопки.
[4] Хабаровск, владелец – А.Кулакевич.
[5] Владельцы – А.Коваленко, Д.Коган.
[6] Президент нефтесервисной ГК «Интегра». СЗ Речной порт «Якутск» строит в Якутии жилой комплекс «Ленские высоты» с объемом инвестиций 50,3 млрд рублей.
[7] Владелец – А.Дрантиев.
[8] Учредители – А.Викол, Е.Хон.
